一、模型建立 | |

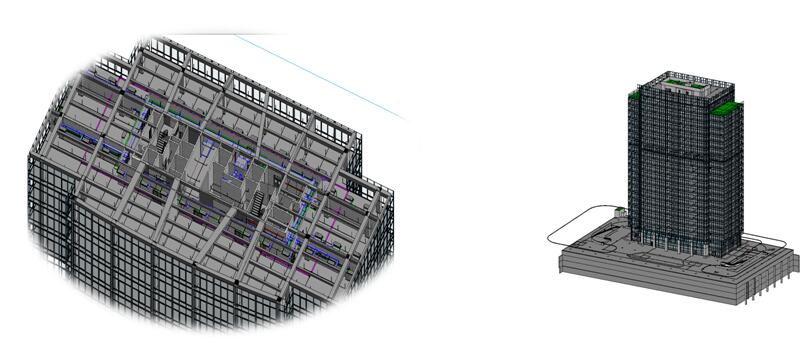

BIM技术运用基于信息模型,建筑、结构、机电各专业建立BIM模型,利用模型信息进行能耗、结构、声学、热工、日照等分析。 | |
二、管线综合 | |

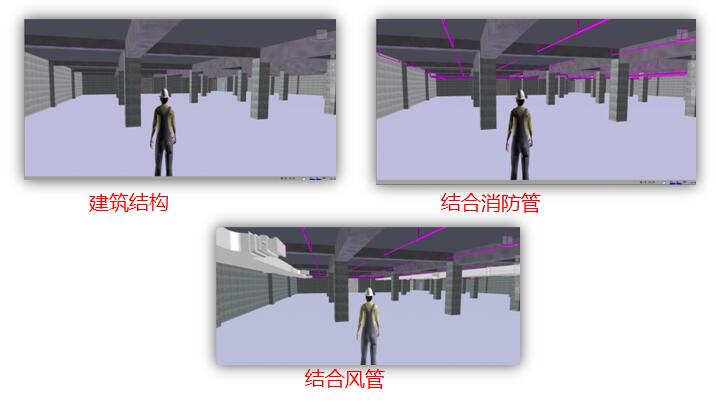

将建筑,结构,机电,幕墙等各专业的BIM信息模型合成一体,各专业在三维空间内的整合提高了专业间的协同;2D与3D的协同能力,可视化的判断出专业间的设计遗漏问题。 | |
三、碰撞检查 | |

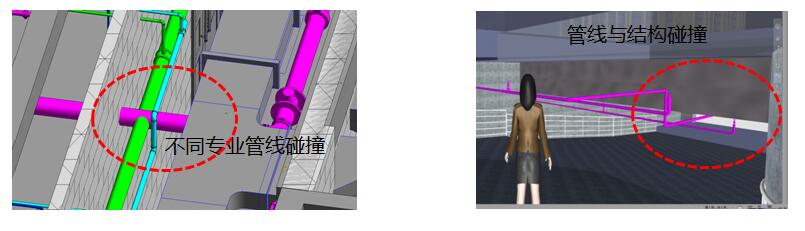

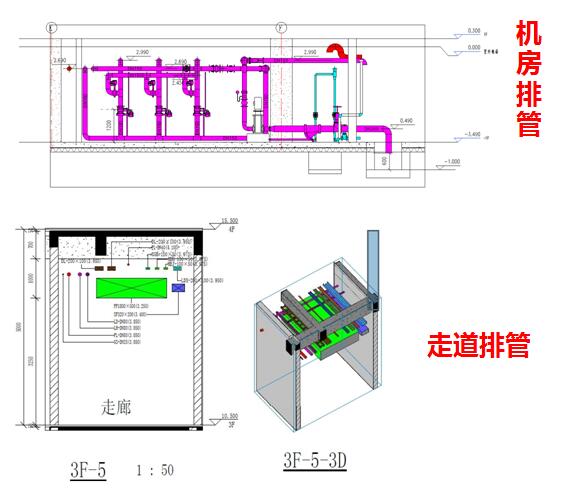

将BIM各专业模型整合后可以实时对各专业设计进行静态空间冲突分析,查找出原始设计缺失,为设计人员提供有效的技术支持 | |
四、标高分析 | |
基于BIM信息模型对建筑内不同功能区域的设计高度进行分析。 查找不符合设计规划的缺失。 将情况反馈给设计人员,以此提高设计品质 | |
五、优化设计 | |

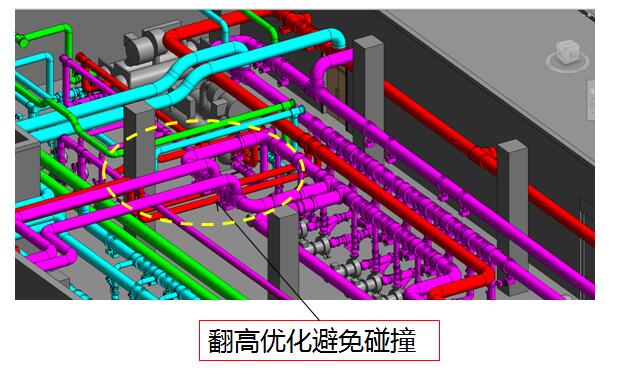

针对BIM模型所检测出的设计缺失,利用三维协同设计技术,对原有设计方案进行优化调整。 以提高设计品质,节省后期施工费用。 | |
六、精装渲染 | |
基于BIM信息模型,依据精装要求对模型进行更深层次的定制化,帮助设计人员提升作业品质。 | |
七、辅助工程量计算 | |

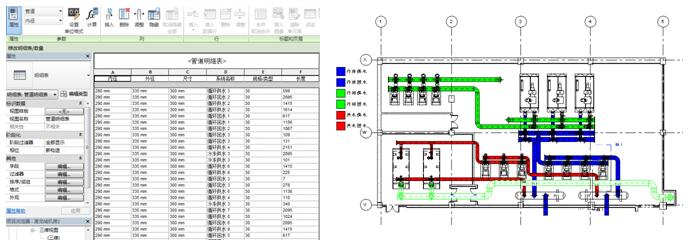

基于BIM信息模型,提取相应工程量信息,导出数据库资料,协助概算人员完成工程量统计 | |
八、数字化建造 | |

基于BIM模型与数字化建造系统结合实现施工流程(装配)和制造方法(预制)的工业化和自动化。 | |
(资料图片) | |
九、数字化施工管理 | |
(资料图片) | |
十、施工方案论证 | |

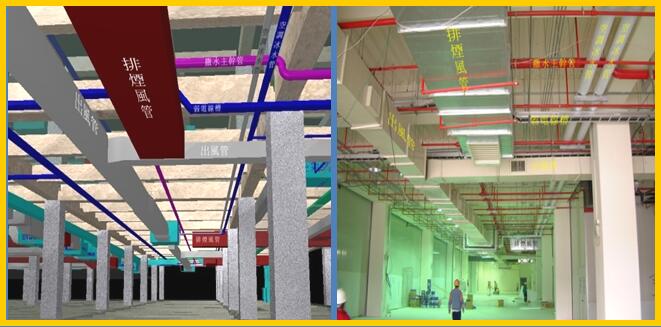

基于BIM模型,结合施工组织计划进行预演,尤其对复杂建筑体系和新施工工艺技术环节的可建性论证具有指导意义。 | |
(资料图片) | |
十一、施工进度控制 | |

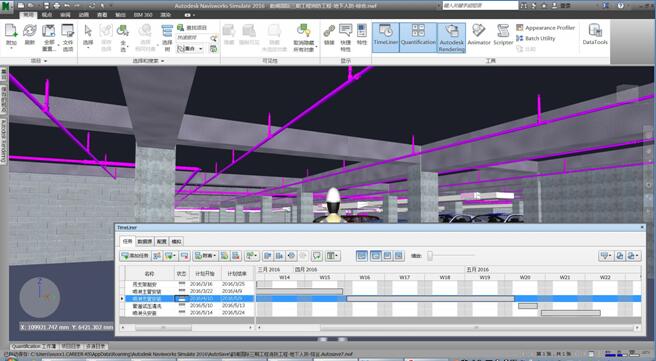

将BIM模型与进度计划相结合,按照月、 周、 日形象模拟施工进程。是三维版的甘特图。 | |

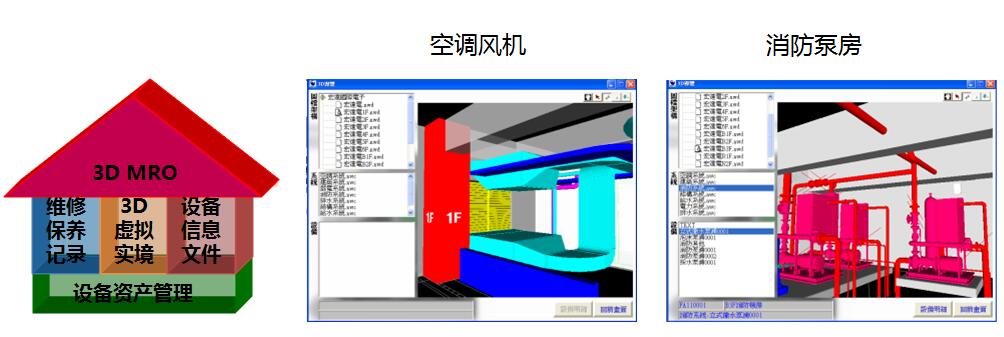

十二、竣工MRO | |
以电气、消防、空调、给排水、弱电等机电五大系统使用的设备数据为基础,发展出维修保养记录及计划、3D虚拟现实及相关设备信息文件 | |
